Metehan UD / EGEDESONSÖZ – Sabancı Holding bünyesindeki Enerjisa Enerji Üretim A.Ş.’nin Muğla’nın Köyceğiz ve Ula ilçelerinde hayata geçirmek istediği Gaia Rüzgâr Enerji Santrali (RES) projesinde dikkat çeken bir gelişme yaşandı. Orman alanında kurulması planlanan 20 türbinli proje için verilen ilk ÇED Olumlu kararı Danıştay tarafından iptal edilirken, şirketin yeniden başlattığı ÇED süreci yaklaşık 1,5 ayda tamamlandı ve proje için yeniden ÇED Olumlu kararı verildi.

DANIŞTAY İPTAL ETTİ, YENİ SÜREÇ BAŞLADI
Turgut ve Kavakçalı mahalleleri sınırlarında planlanan Gaia RES için Çevre, Şehircilik ve İklim Değişikliği Bakanlığı tarafından 5 Haziran 2024 tarihinde ÇED Olumlu kararı verilmişti.

Muğla Büyükşehir Belediyesi’nin karara karşı açtığı davada Danıştay 4. Dairesi, ÇED Olumlu kararının iptaline hükmetti. Mahkeme, özellikle proje sahasındaki flora çalışmaları ile kuşlara yönelik izleme çalışmalarının yetersiz olduğuna dikkat çekti.

Kararda, söz konusu çalışmaların projeden etkilenmesi muhtemel türleri, projenin bu türler üzerindeki olası etkilerini ve etkilerin azaltılması için alınması gereken önlemleri ortaya koyacak yeterlilikte olmadığı belirtildi. Proje sahasının mevcut durumunun da çalışmalara tam olarak yansıtılmadığı değerlendirmesi yapıldı.

İYİ Partili başkan kazada yaralandı!
İYİ Partili başkan kazada yaralandı!
İçeriği Görüntüle



İPTALİN ARDINDAN YENİ ÇED SÜRECİ
Danıştay kararının ardından Gaia RES için 2009/7 sayılı “ÇED Yönetmeliği Uygulamaları” Genelgesi kapsamında yeniden başvuru yapıldı.

Yeni ÇED sürecinde mahkemenin eksik ve yetersiz bulduğu alanlara ilişkin çalışmaların yeniden ele alındığı belirtildi. Bu kapsamda Biyoçeşitlilik Nihai Raporu, Biyoçeşitlilik Yönetim Planı, Ekosistem Değerlendirme Raporu, Yarasa İzleme ve Değerlendirme Raporu ile Ornitolojik İzleme ve Değerlendirme Raporu hazırlandı. Proje sahasındaki orman alanlarına ilişkin de teknik rapor oluşturuldu.

Projenin İnceleme Değerlendirme Komisyonu (İDK) süreci 10 Ağustos 2026 tarihinde başladı. Yeni ÇED Olumlu kararı ise 24 Eylül 2026 tarihinde verildi.

Böylece Danıştay’ın iptal kararının ardından yeniden başlatılan ÇED süreci yaklaşık 45 gün içinde tamamlanarak proje için yeniden olumlu karar çıkmış oldu.

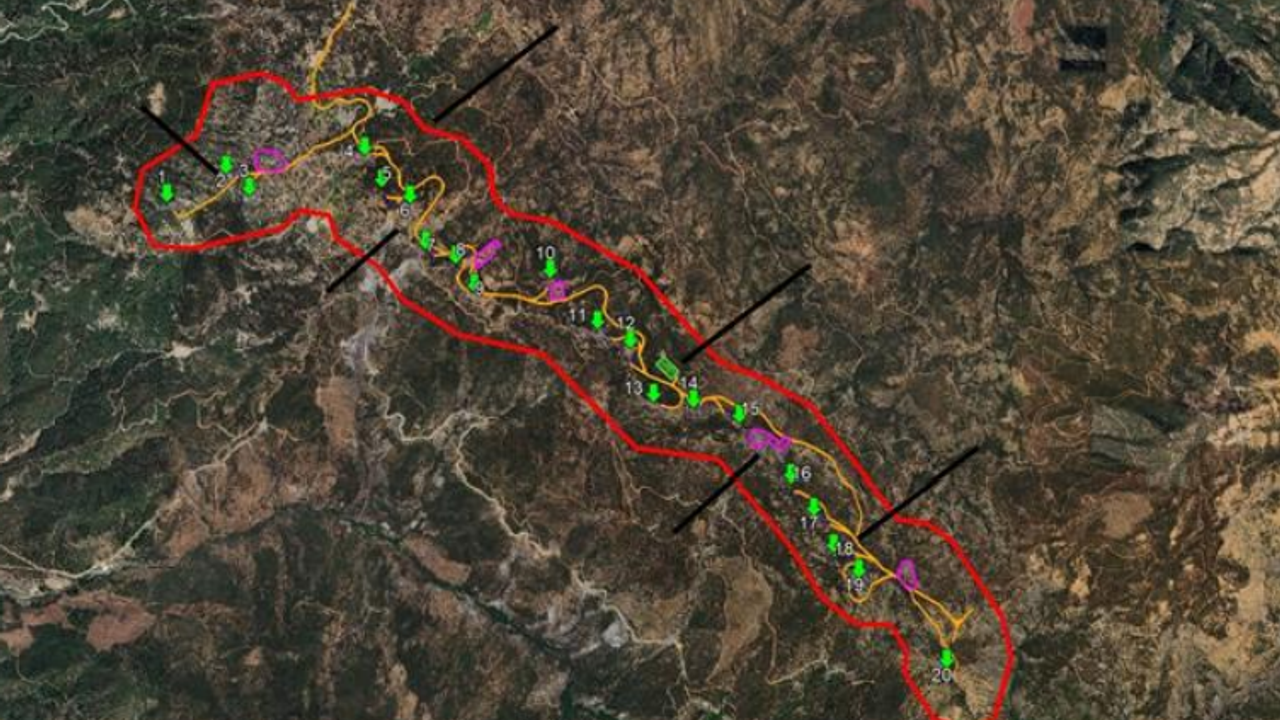

20 TÜRBİN, 84 MW KURULU GÜÇ
Gaia RES kapsamında 20 türbin kurulması planlanıyor. Projenin toplam kurulu gücü 84 MWm/61 MWe olarak belirtilirken, yıllık 257 milyon 720 bin 400 kilovatsaat elektrik üretimi öngörülüyor.

Proje alanının tamamı Aydın-Muğla-Denizli Planlama Bölgesi 1/100.000 ölçekli Çevre Düzeni Planı’nda “Orman Alanı” kullanımında bulunuyor.

ÇED dosyasındaki bilgilere göre santral için ulaşım yolları açıldı, türbin temel kazıları yapıldı ve 20 türbinin mekanik kurulumları tamamlandı. İlk ÇED Olumlu kararının iptal edilmesinin ardından sahadaki çalışmaların durdurulduğu belirtildi.



2 BİN 611 AĞAÇ KESİLDİ
Projenin orman alanındaki etkileri açısından en dikkat çekici başlıklardan biri de ağaç kesimi. ÇED dosyasına göre Gaia RES’in tamamen hayata geçirilmesi için toplam 2 bin 611 ağacın kesildi.

Projenin ekonomik ömrü ise 49 yıl olarak öngörülüyor.

EN YAKIN YAPI 1,5 KİLOMETRE UZAKTA
ÇED raporunda yer alan bilgilere göre proje kapsamında türbinlere en yakın yapı Turgut Mahallesi’nde bulunuyor. T4 numaralı türbine en yakın yapının mesafesi 1.585 metre olarak belirtiliyor.

Kavakçalı Mahallesi’ndeki en yakın yapının ise T1 numaralı türbine 2.200 metre mesafede olduğu kaydediliyor.

YEKA-RES-2 KAPSAMINDA GELİŞTİRİLDİ
Gaia RES, YEKA-RES-2 yarışması kapsamında Enerjisa Enerji Üretim A.Ş.’nin Muğla bağlantı bölgesinde kazandığı 250 MWe bağlantı hakkı kapsamında geliştirilen projeler arasında yer alıyor.

Projenin ilk ÇED Olumlu kararı, daha sonra Enerjisa Enerji Üretim A.Ş. ile birleşen EN2 Rüzgar Enerji Yatırım A.Ş. adına verilmişti. Projenin mevcut sahibi ise Sabancı Holding bünyesinde faaliyet gösteren Enerjisa Enerji Üretim A.Ş.
