Metehan UD / EGEDESONSÖZ – Aydın'da her geçen daha da artan jeotermal elektrik santralleri Ege Bölgesi'nin tarım ürünleri incir, üzüm, zeytin gibi birçok ürünün geleceğini tehdit ediyor.
Çiftçilerin tarımsal üretime zarar verdiği gerekçesiyle karşı JES'lere bir yenisi daha ekleniyor. Son olarak Çevre, Şehircilik ve İklim Değişikliği Bakanlığı KİPAŞ Holding bünyesindeki Maren Maraş Elektrik Üretim Şirketi’nin Germencik ilçesinde açmak istediği jeotermal elektrik santrali ile ilgili ‘nihai karar’ verdiğini duyurdu.
27 KUYU, 99 MW KURULU GÜÇ

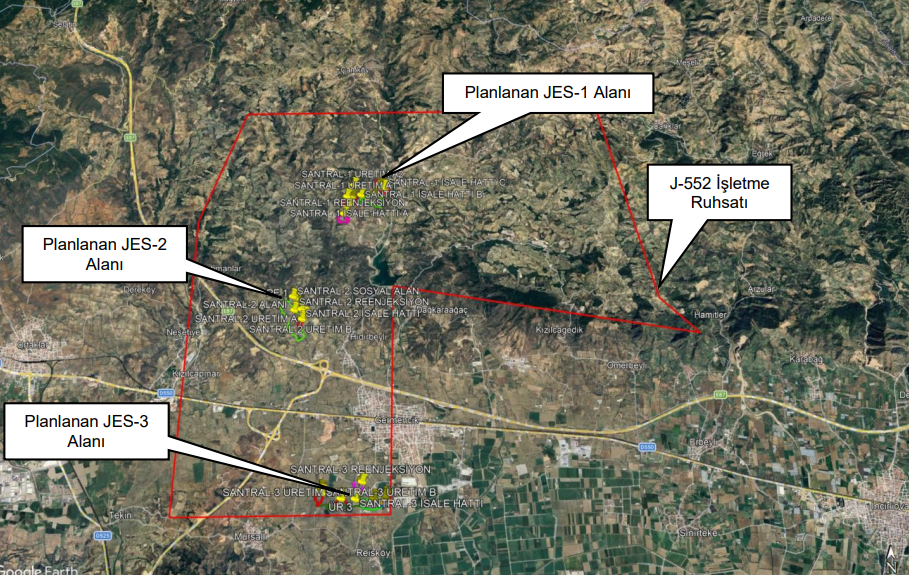

Proje kapsamında J-552 numaralı jeotermal kaynak işletme ruhsatlı saha içerisinde 3 ayrı santral ünitesi kurulması planlanıyor. Her biri 33 MW kurulu güce sahip olacak santrallerle toplam 99 MW elektrik üretimi hedefleniyor.
Başlangıçta 36 kuyu planlanan projede revizyona gidilerek toplam kuyu sayısı 27 ile sınırlandırıldı. Santraller için üretim ve reenjeksiyon kuyuları açılacak.

TARIM ARAZİLERİNİN İÇİNDE
Ancak projenin planlandığı alanların önemli bölümünün tarım arazileri içerisinde kalması dikkat çekti.
ÇED dosyasındaki bilgilere göre Santral-1, Santral-2 ve Santral-3 alanlarının tamamı ya da bir bölümü “Tarım Arazisi” niteliğindeki alanlarda bulunuyor. Üretim ve reenjeksiyon kuyularının da önemli kısmının tarım arazileri içerisinde yer aldığı belirtildi. Planlanan proje alanı Aydın Ovası’na yaklaşık 250 metre uzaklıkta yer alıyor.
Bölgenin başta incir olmak üzere üzüm, zeytin ve diğer tarımsal ürünlerle öne çıktığı düşünüldüğünde, yeni enerji yatırımı tarım ve enerji politikaları arasındaki tartışmayı yeniden gündeme taşıdı.
HİDİRBEYLİ ŞEHİTLİĞİ GÜNDEME GELDİ
Proje sürecinde kültür varlıkları açısından da bazı düzenlemeler yapıldı. Aydın Büyükşehir Belediyesi’nin görüşünde, Santral-2 alanı içerisinde Hıdırbeyli Şehitliği’nin bulunduğu bildirildi. Bunun üzerine şirket tarafından santral alanında revizyona gidildi ve alanın kültür varlığı sınırları dışında kalacak şekilde yeniden düzenlendi.
YATIRIM BEDELİ 1,8 MİLYAR TL
Yaklaşık yatırım maliyeti 1 milyar 815 milyon 625 bin TL olarak açıklanan proje için finansmanın yüzde 20’sinin şirket öz kaynaklarından, yüzde 80’inin ise kredi yoluyla karşılanması planlanıyor.
ÇED sürecinin tamamlanmasının ardından izin süreçlerinin yürütüleceği, sondaj ve santral çalışmalarının yaklaşık 4 yılda tamamlanmasının hedeflendiği belirtildi.
