Metehan UD / EGEDESONSÖZ – Aydın'da her geçen daha da artan jeotermal elektrik santralleri Ege Bölgesi'nin tarım ürünleri incir, üzüm, zeytin gibi birçok ürünün geleceğini tehdit ediyor.
Çiftçilerin tarımsal üretime zarar verdiği gerekçesiyle karşı çıktıkları JES'lere yenileri daha ekleniyor. Son olarak Çevre, Şehircilik ve İklim Değişikliği Bakanlığı son olarak KİPAŞ Holding bünyesinde yer alan KÇS Kahramanmaraş Çimento Beton Şirketi tarafından inşa edilmek istenen JES'le harekete geçti.

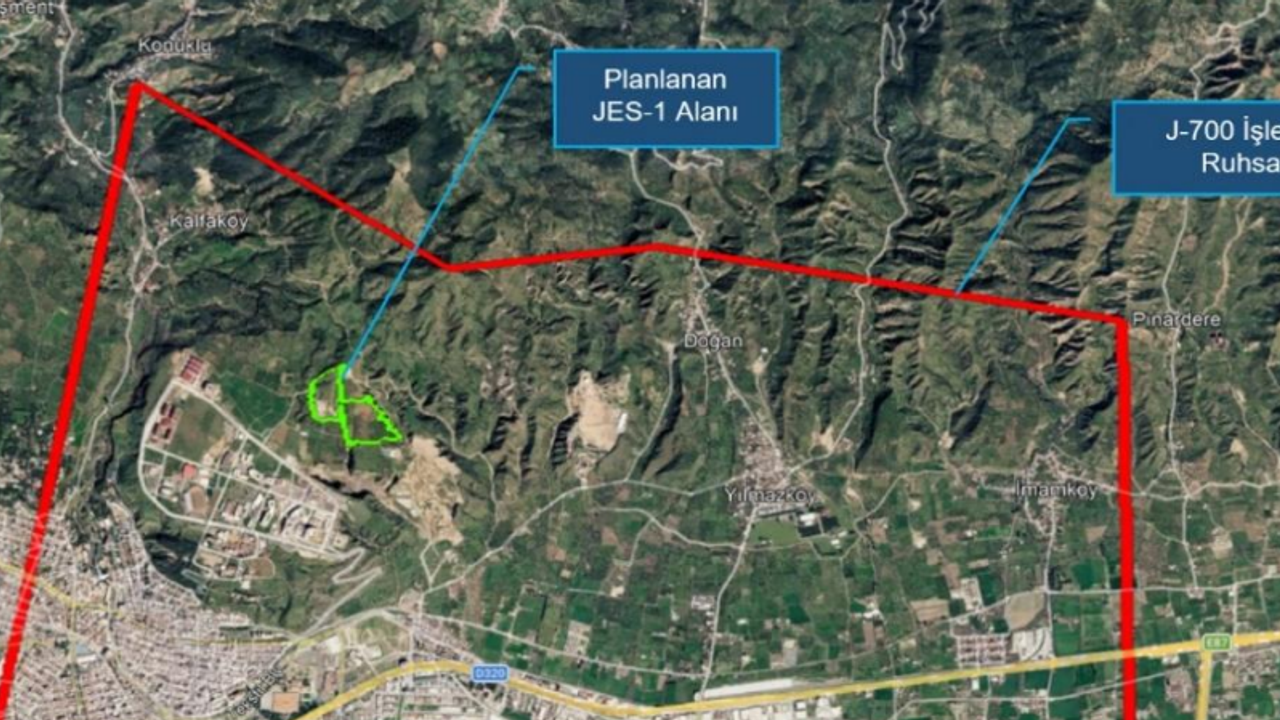

Kalfaköy, Kocagür ve Gölhisar mahalleleri mevkiinde bulunan J-700 numaralı Jeotermal Kaynak İşletme Ruhsatlı sahada planlanan “J-700 İşletme Ruhsatlı Sahada Jeotermal Enerji Santrali (2x33 MW) ve Kaynak Arama Projesi” için Çevresel Etki Değerlendirmesi (ÇED) süreci başlatıldı.
Proje kapsamında her biri 33 megavat kurulu güce sahip iki santral kurulması planlanıyor. Toplam 66 MW kurulu güce sahip olacak santrallerde ikili çevrim (binary) teknolojisinin kullanılması öngörülüyor.
486,7 GWh ELEKTRİK ÜRETİLECEK
Projenin tam kapasiteyle işletilmesi halinde yıllık yaklaşık 486,7 milyon kWh elektrik enerjisi üretilmesi hedefleniyor. ÇED başvuru dosyasında, söz konusu üretimin yaklaşık 135 bin kişinin yıllık elektrik tüketimine karşılık geleceği belirtildi.
Santrallerde üretilecek elektriğin elektrik iletim hattı üzerinden trafo merkezine bağlanarak ulusal enterkonnekte sisteme aktarılması planlanıyor.
48 KUYU AÇILACAK
JES'lere jeotermal akışkan sağlanması ve üretim sonrasında akışkanın yeniden rezervuara gönderilmesi amacıyla üretim ve reenjeksiyon kuyuları açılacak.
Santral-1 için 9 üretim ve 6 reenjeksiyon kuyusu, Santral-2 için ise 18 üretim ve 15 reenjeksiyon kuyusu planlanıyor. Böylece proje kapsamında toplam 48 kuyu lokasyonu oluşturulacak.
Her iki santralde toplam saatte 3 bin 700 ton jeotermal akışkan kullanılması öngörülüyor. Olası acil durumlarda kullanılmak üzere de her santral için 4 bin 900 metreküp kapasiteli olmak üzere toplam iki adet pond havuzu yapılması planlanıyor.
67 HEKTARLIK ALAN
Proje kapsamında santral sahaları, kuyular ve isale hatlarıyla birlikte toplam yaklaşık 673 bin 400 metrekarelik (67,34 hektar) alanın kullanılması öngörülüyor.
Santral-1 için yaklaşık 11,32 hektar, Santral-2 için ise yaklaşık 14,58 hektar alan ayrılması planlanırken, kuyu alanlarıyla birlikte kullanım alanı daha da genişleyecek.

TARIM ARAZİLERİ VE BÜYÜK OVA SINIRI
Projenin planlandığı alanla ilgili ÇED dosyasında dikkat çeken planlama ve arazi kullanımı bilgileri de yer aldı.
Aydın-Muğla-Denizli Planlama Bölgesi 1/100.000 ölçekli Çevre Düzeni Planı'nda JES-1 alanının “Bölge Parkı/Büyük Kentsel Yeşil Alan”, bu santrale ait bazı kuyuların ise aynı kullanım kararı ile mera alanında kaldığı belirtildi. Parsellerin bir kısmı tapu kayıtlarında zeytinlik ve incir bahçesi olarak kayıtlı.
JES-2 alanının ise “Organize Sanayi Bölgesi” olarak gösterilen alanda bulunduğu, bu santrale ait kuyuların ise “Organize Sanayi Bölgesi” ile birlikte “Tarım Arazisi, Sulama Alanı ve Demiryolu” olarak işaretlenen alanlara denk geldiği kaydedildi.
Ayrıca JES-2 santral alanı ile bu santrale ait üretim ve reenjeksiyon kuyuları ile isale hatlarının büyük bölümünün Aydın Ovası Büyük Ova Koruma Alanı sınırları içerisinde kaldığı belirtildi.
Dosyada, bu alanlar için 5403 sayılı Toprak Koruma ve Arazi Kullanımı Kanunu ile ilgili yönetmelik kapsamında gerekli izin süreçlerinin yürütüleceği ifade edildi.
YATIRIM BEDELİ 1,9 MİLYAR TL
Projenin toplam yatırım bedeli 1 milyar 945 milyon TL olarak hesaplandı. Yatırımın yaklaşık yüzde 20'sinin şirket öz kaynaklarından, yüzde 80'inin ise kredi kullanılarak karşılanması planlanıyor.
ÇED kararının alınmasının ardından sondaj, mühendislik, tedarik, inşaat, montaj ve devreye alma çalışmalarının yaklaşık 48 ayda tamamlanması hedefleniyor. Projenin ekonomik ömrü ise yaklaşık 49 yıl olarak öngörülüyor.
İSTİHDAM 50 KİŞİ OLACAK
Projenin sondaj ve inşaat aşamalarında farklı sayılarda personel çalıştırılması planlanıyor. Sondaj lokasyonlarının arazi hazırlığında 20, sondaj çalışmalarında 20, santralin arazi hazırlığı ve inşaatında 120 kişinin istihdam edilmesi öngörülüyor.
Santrallerin işletme aşamasında ise 50 kişinin çalıştırılması planlanıyor. ÇED dosyasında, personel alımlarında mümkün olduğunca yöre halkına öncelik verilmesinin ve yerel istihdama katkı sağlanmasının hedeflendiği belirtildi.

EN YAKIN YAPI 115 METRE
Proje kapsamında planlanan JES-1 santral alanına en yakın yapının kuş uçuşu yaklaşık 115 metre mesafede olduğu belirtildi.

Aydın Adnan Menderes Üniversitesi yerleşkesinin santral alanının yaklaşık 342 metre güneybatısında, yerleşke içerisindeki öğrenci yurdunun ise yaklaşık 645 metre mesafede bulunduğu kaydedildi.
En yakın yerleşim birimi olan Kalfaköy Mahallesi merkezinin JES-1 alanına kuş uçuşu yaklaşık 1 kilometre 182 metre uzaklıkta olduğu belirtildi.
JES-2 alanına en yakın yapının ise yaklaşık 670 metre, Kocagür Mahallesi merkezinin ise yaklaşık 1 kilometre 225 metre mesafede olduğu ifade edildi.
39 JES, ÇOK SAYIDA MASADA
Çevre, Şehircilik ve İklim Değişikliği Bakanlığı’nın verilerine göre Aydın’da hali hazırda 39 adet jeotermal elektrik santrali bulunuyor. Çok sayıda proje de onay için masada bekliyor.
KİPAŞ HOLDİNG HAKKINDA
KÇS Kahramanmaraş Çimento Beton Şirketi’nin bağlı bulunduğu KİPAŞ Holding'in yönetim kurulu başkanlığını Mehmet Hanefi Öksüz yapıyor. Kipaş Holding'in Aydın'ın Söke İlçesinde kurduğu Türkiye'nin ve Avrupa'nın en büyük kağıt fabrikasının açılışını Cumhurbaşkanı Recep Tayyip Erdoğan'ın katılımıyla gerçekleştirmişti.
